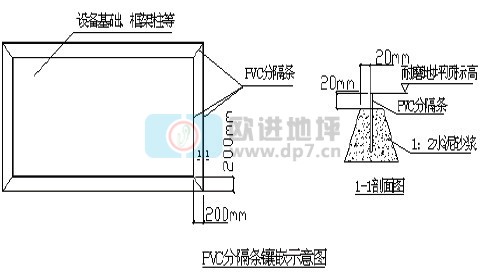

(4) 標高測設及鑲嵌分隔條。用水準儀將+50cm標高所有框架柱及墻面上,并據此貼出灰餅,灰餅間距不大于3m,灰餅材料建議選用細石混凝土。根據測設的標高在所有設備基礎、混凝土柱、溝道、坑池、洞口、管道與耐磨地坪交接處鑲嵌PVC分隔條。分隔條鑲嵌必須牢固、平直、順滑,上標高準確。鑲嵌完成后必須用施工線或者水準儀符合校驗,本道工序是控制好耐磨地坪平整度的前提,標高必須由專業技術人員進行測量。分隔條鑲嵌如下圖所示:
(5) 耐磨地坪施工時需將原樓板、粗地坪混凝土表面清理干凈并提前24小時澆水潤濕,在易空鼓、裂紋部位應加做一道素水泥漿結合層。
2.2 耐磨地坪基層混凝土施工基層混凝土施工時,根據混凝土厚度選擇合理混凝土類型,一般厚度低于60mm,應采用細石混凝土,標號不得低于C25,混凝土砂石原材的含泥量不得大于1%。攪拌時嚴格控制好水灰比,混凝土塌落度在12-14cm為宜。
(1) 第一次撒料用量為總量的2/3。撒料工根據混凝土工作面選擇運料通道,將耐磨料一次搬運到位,在撒料通道均勻放好,作好施工準備。
(2) 撒料時戴好防護手套,墻、柱、門、設備模板等邊線處水分消失較快,宜優先撒布施工,以防因失水而降低效果。無法采用機械研磨只能采取人工壓磨的區域,也宜優先撒布施工,以防混凝土終凝后壓光未完成。撒料時出手距混凝土20-30cm,沿垂直方向直線出手,展料長度3m左右,寬度約20cm,然后距15cm左右按順序依次撒料。撒料應厚薄一致,走向分明、無遺漏、無堆積,對邊角處撒料得當。
